K House
-2020.9.4-
@K house基礎工事

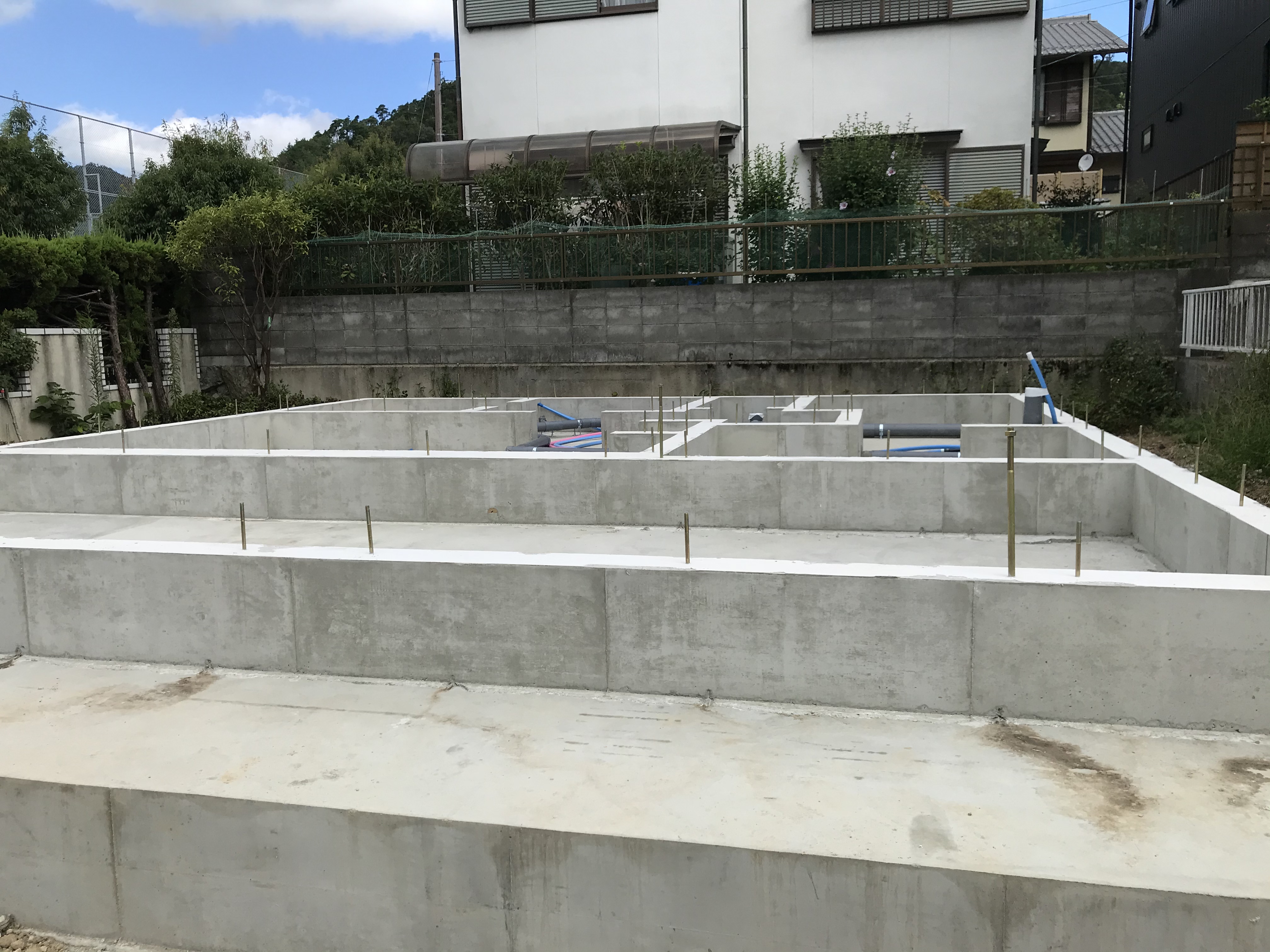

立ち上がりの型枠脱型も終わり 周囲の埋め戻しが完了しました。
とてもきれいな打設面でした。
暑さが続いていたので打設後は散水養生をしていたとのことです。
今週末は台風の予想なので先行足場は通過後に設置でしょうか。
引き続きよろしくお願いいたします。
-2020.8.26-
@K house スラブコンクリート
お休み前に瑕疵保険の検査合格。
週明けの24日午後からコンクリート打設です。
暑いのでひび割れ防止の為 散水を行うとの事。
工務店さんの配慮が嬉しいです。
-2020.8.20-

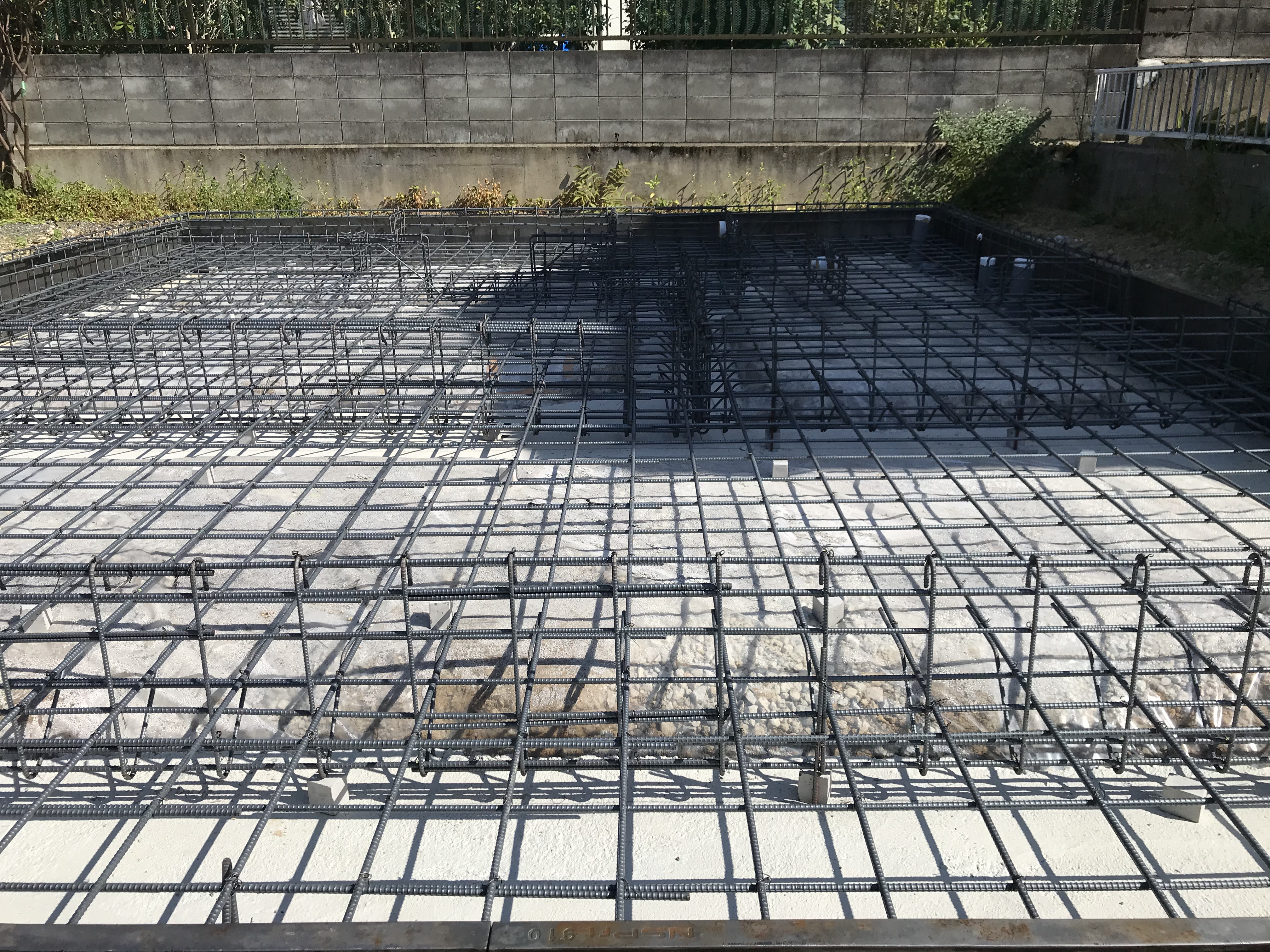

@K House 配筋工事
暑い中、鉄筋工事ご苦労様でした!
完了したので検査に来ています。
相変わらず、気持ちよいくらい整然と組まれていてきれいの一言です。

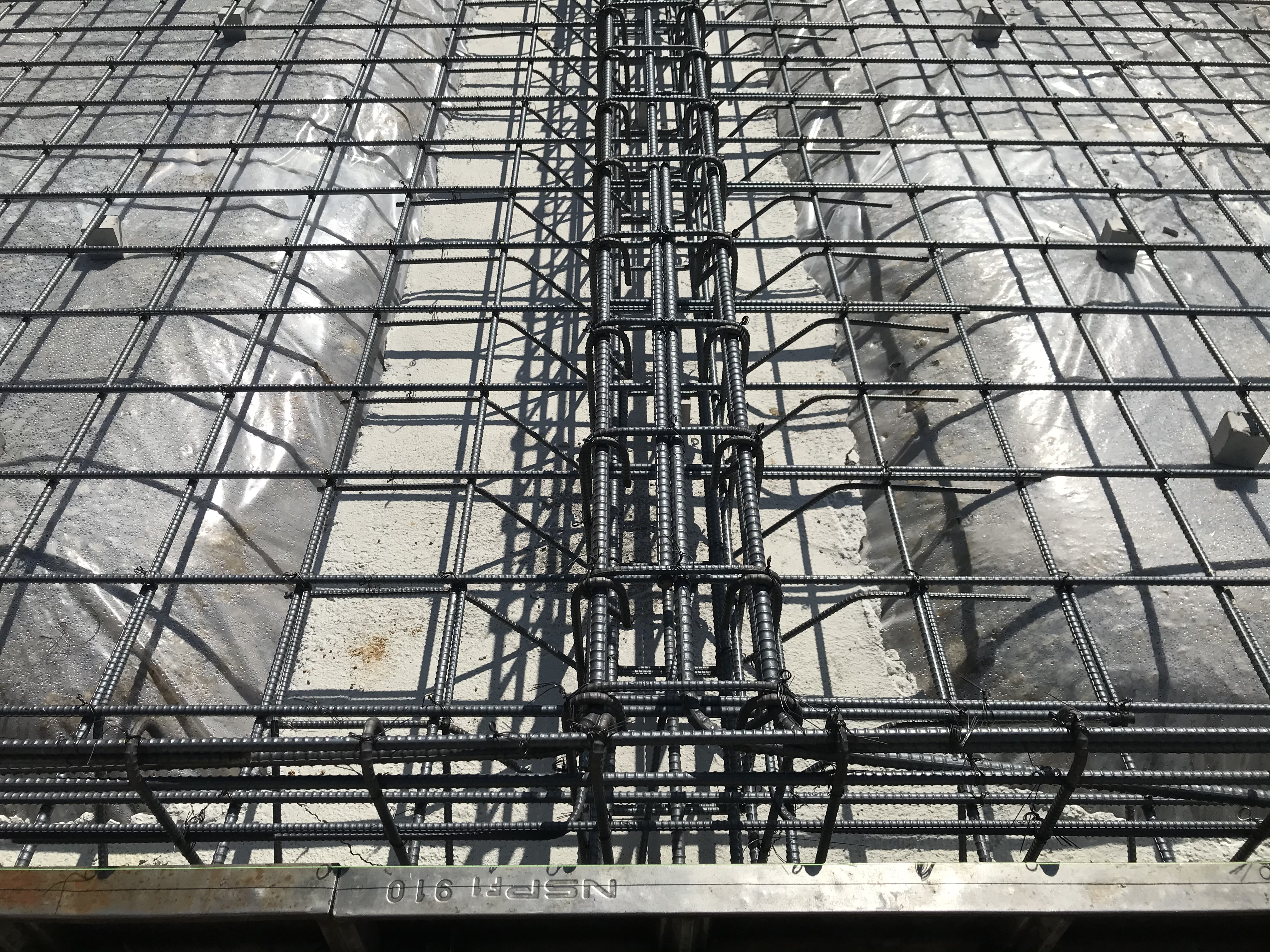

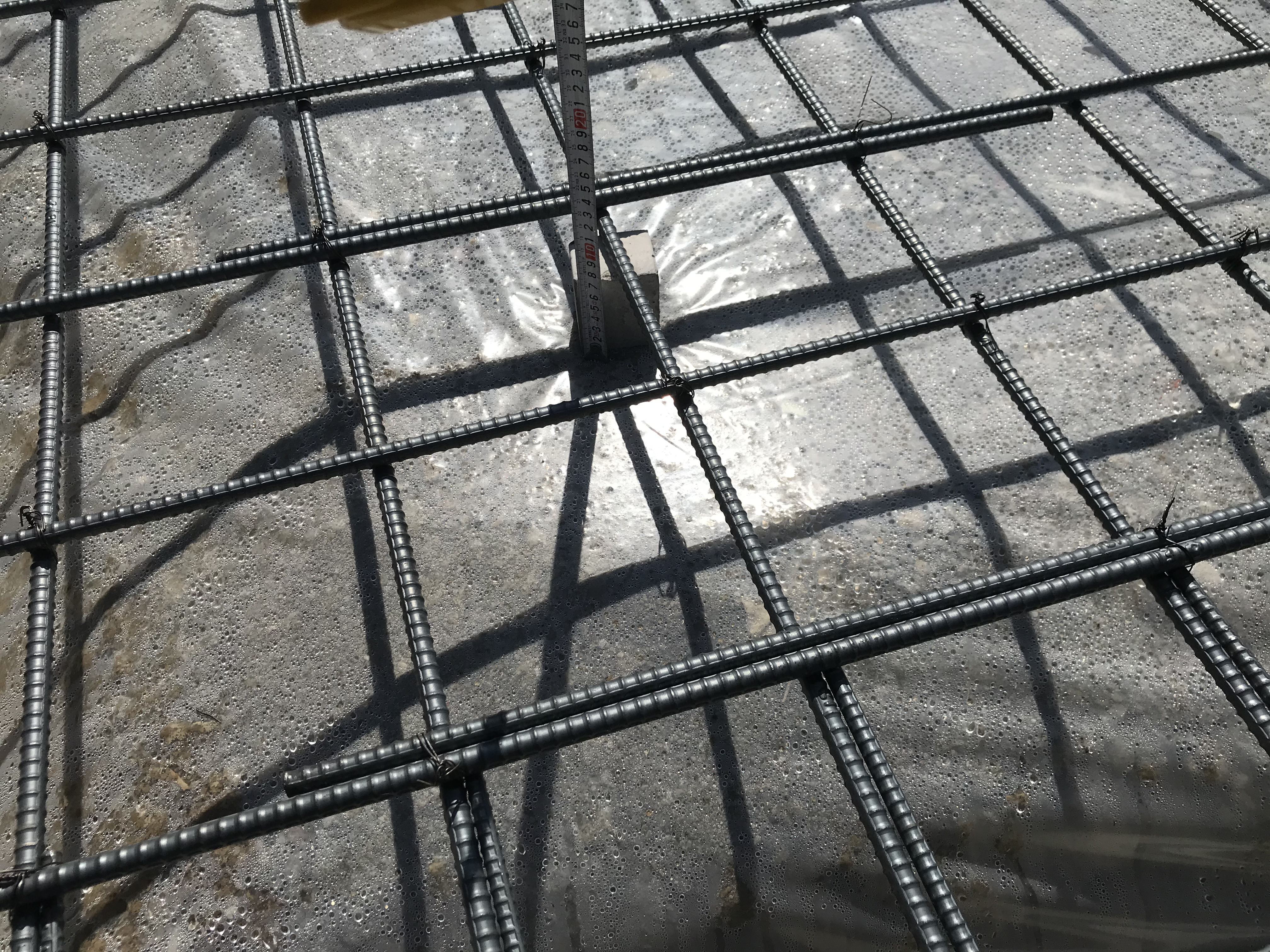

鉄筋の重ね継手、かぶり寸法も問題なく取れています。

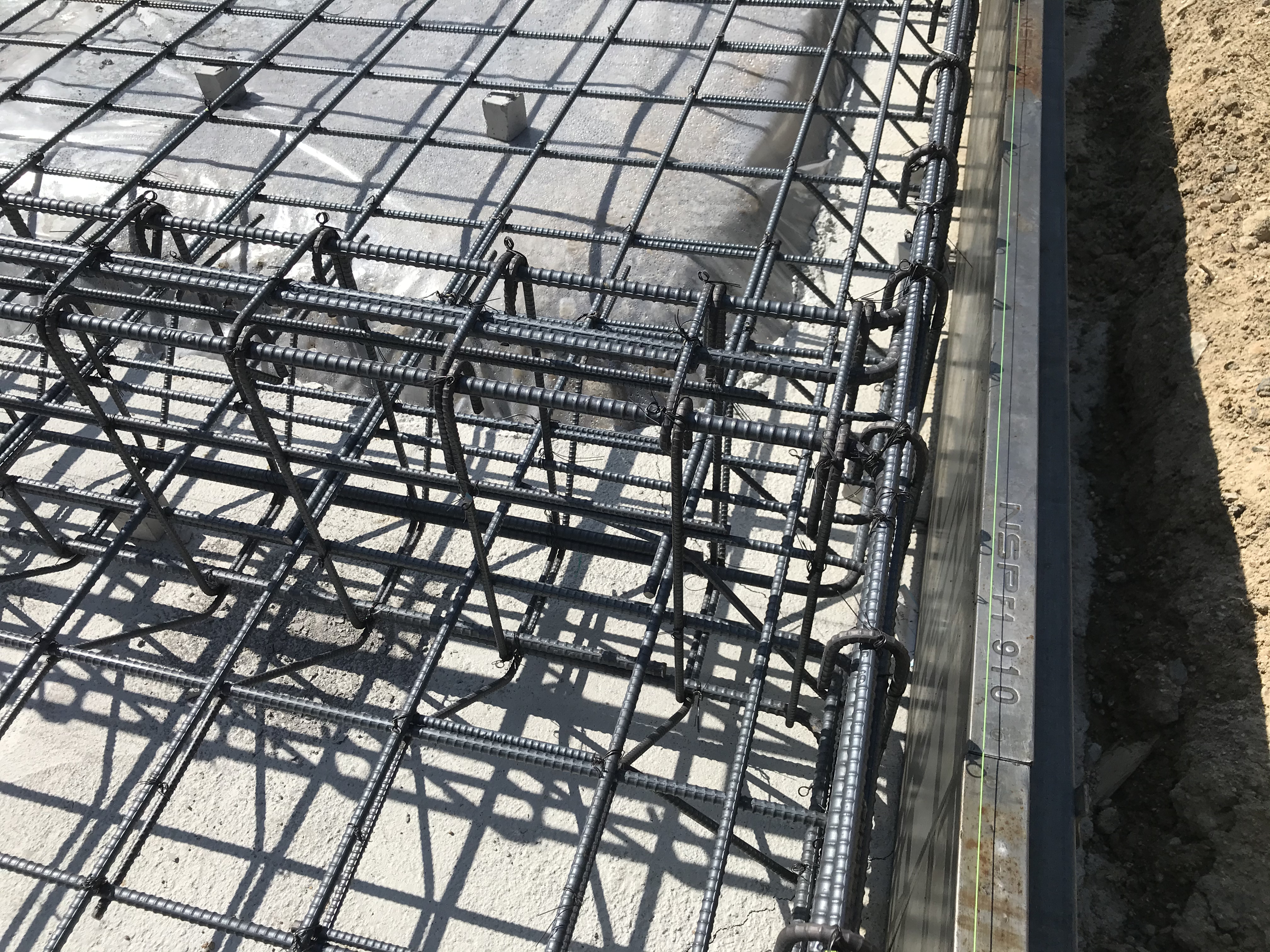

深基礎以外のべた基礎は鉄筋の沈み込みを配慮してスペーサーの背が高いものを使用しコンクリート厚も+30mm厚くしています。
21日瑕疵保険の検査後にコンクリートを打設予定です。
暑い日が続くので養生のほうよろしくお願いいたします。
-2020.8.13-
@KHouse 基礎工事

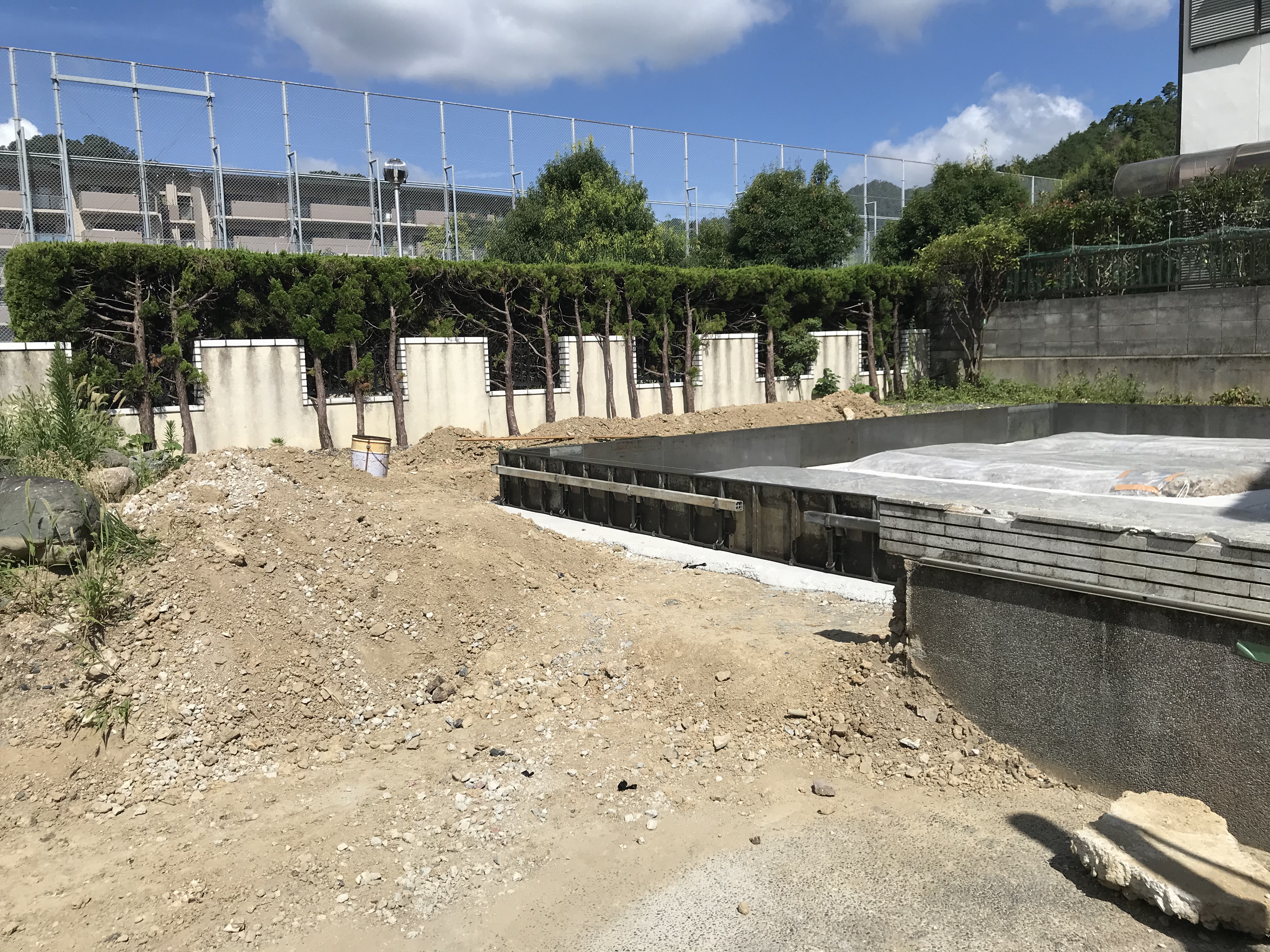

朝に現場に立ち寄りました。
現場では足場屋さんが採寸に来られていました。
最近では建て方の前に足場を建ててから工事を行うことが多いです。(狭小地は部分的にの場合もあります)
明日からは配筋工事が始まる予定です。
この暑さだと鉄筋は持つだけでも火傷しそうなほど熱くなります。
熱中症に気を付けて工事進めてくださいね。
-2020.8.5-
@OKhouse @Khouse ダブルヘッダー定例会議
@Ohouse 定例会議
小菅工務店さんの事務所にて
・進捗予定通り 屋根二重野地板 施工済 次週は気密部材等の工事打合せ。
・今後の工事予定 中間検査は8/21か24どちらかに予約予定。
・変更事項の再確認
・発注に先立ち材料の確認
屋根色 ブラック
サッシ 形状、ガラス種別(防犯含む)、雨戸有無、色(外内共ブラック)
※設計段階で決定していただいているのでスムーズです。
@Khouse 定例会議
・6日より開始 (鎮め物 お施主さま持参済)
・仮ベンチマーク、設計GLの設定。
・配置の報告と現況確認時の質疑回答→問題なし。
・基礎配筋検査予定 8/13.14 頃(瑕疵保険検査、設計検査)
・基礎コンクリートの品質確認方法の確認。 強度検査の方法確認。
その後、輸入商社のショールームにてフローリングと相性の良いタイル探し^^
今回は二物件が同じ工務店さんという事で 定例打合せもダブルヘッダーとなりました。
-2020.8.2-
@Khouse 配置確認
銀行の借り入れの手続きが続いている中、来週には結果が出るという事で工事の準備も着々と。
縄張りをしていただき確認に行ってまいりました。
図面通りです。
お施主様にも念のため確認していただき 基礎工事から始まります!
