蜻蛉庵(とんぼあん)
-2019.4.16-
@蜻蛉庵(びおソーラーのある家) 縄張り 設計GLの設定
解体が無事終わりました。
隣家とのCBも高かった部分をカットしました。

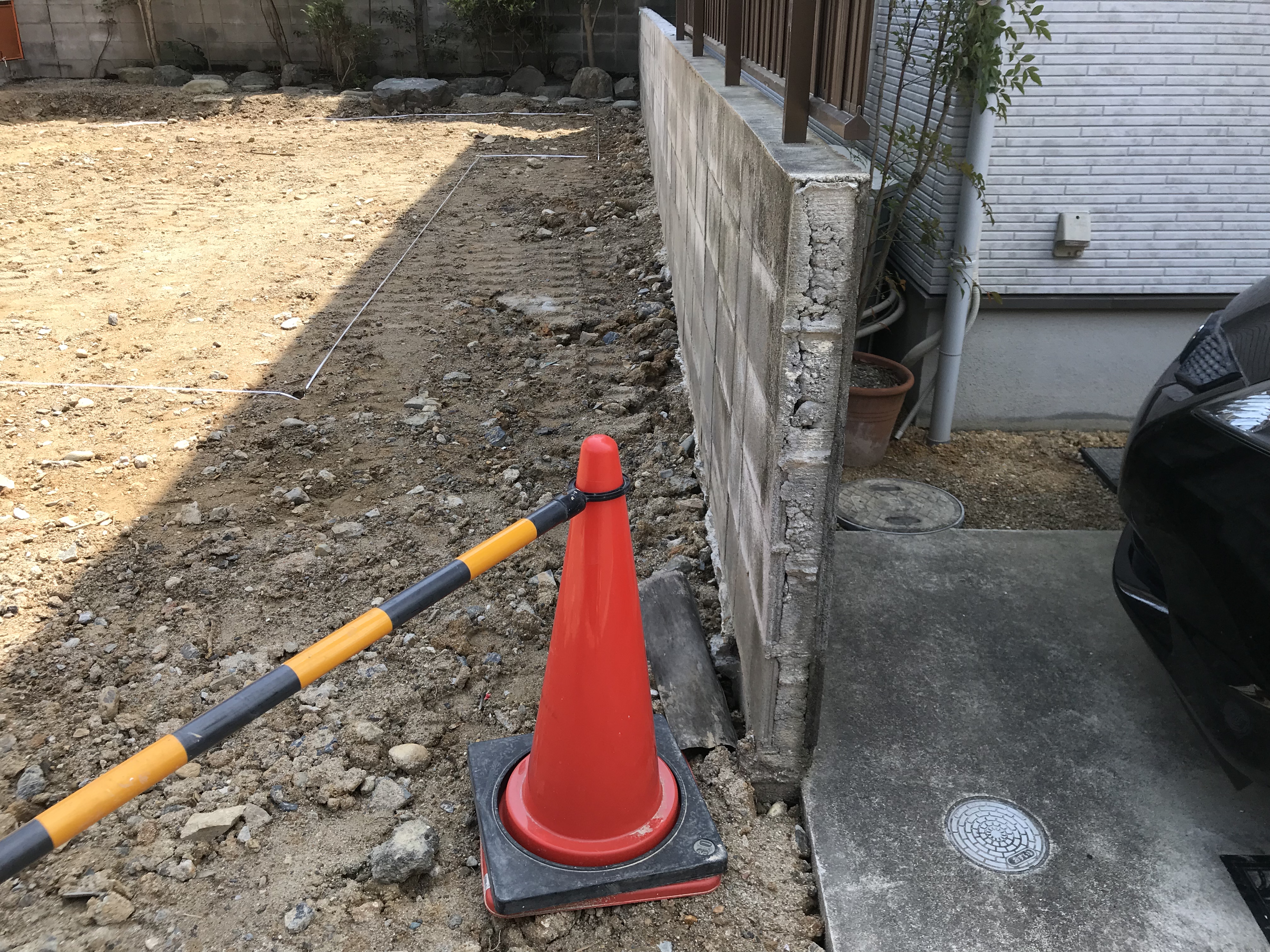

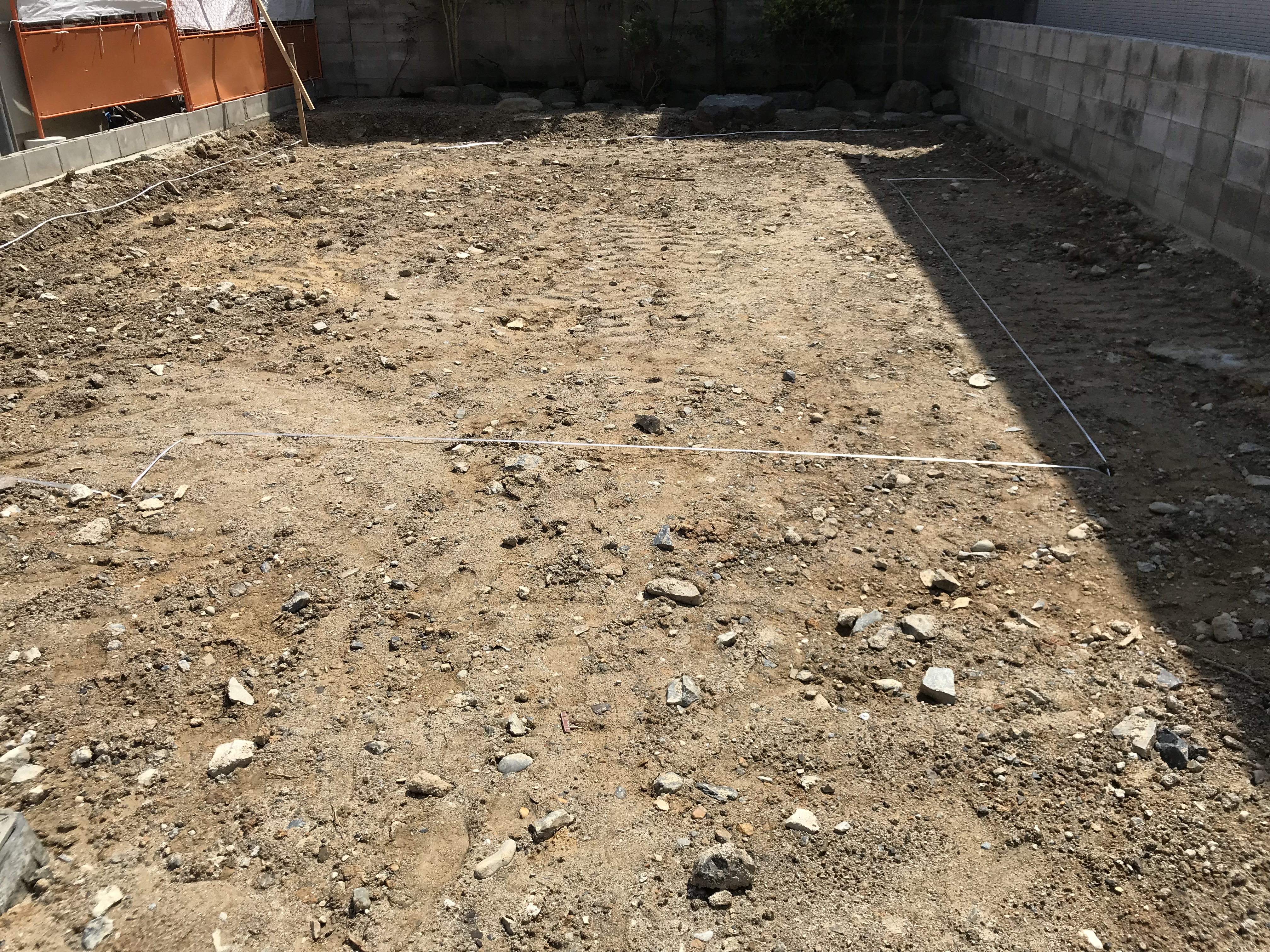

縄張りの基準を確認して寸法を確認。
ほぼ設計通りであることを確認しましたが基準の境界線が異なっていたため。
再度配置を行い念のため二か所の配置寸法を報告してもらう事に。
設計GLは南側の既存で残した石や土が若干高いので基礎の範囲内での調整範囲かを検討し外構の段数をい増やす事で折り合いが付きました。
南側の庭木や石は 基礎工事前に 外構担当の eniさんに整理をしていただく予定!
19日に入られるとの事。
よろしくお願いいたします。
-2019.4.5-
@蜻蛉庵(びおソーラーのある家)既存 解体中

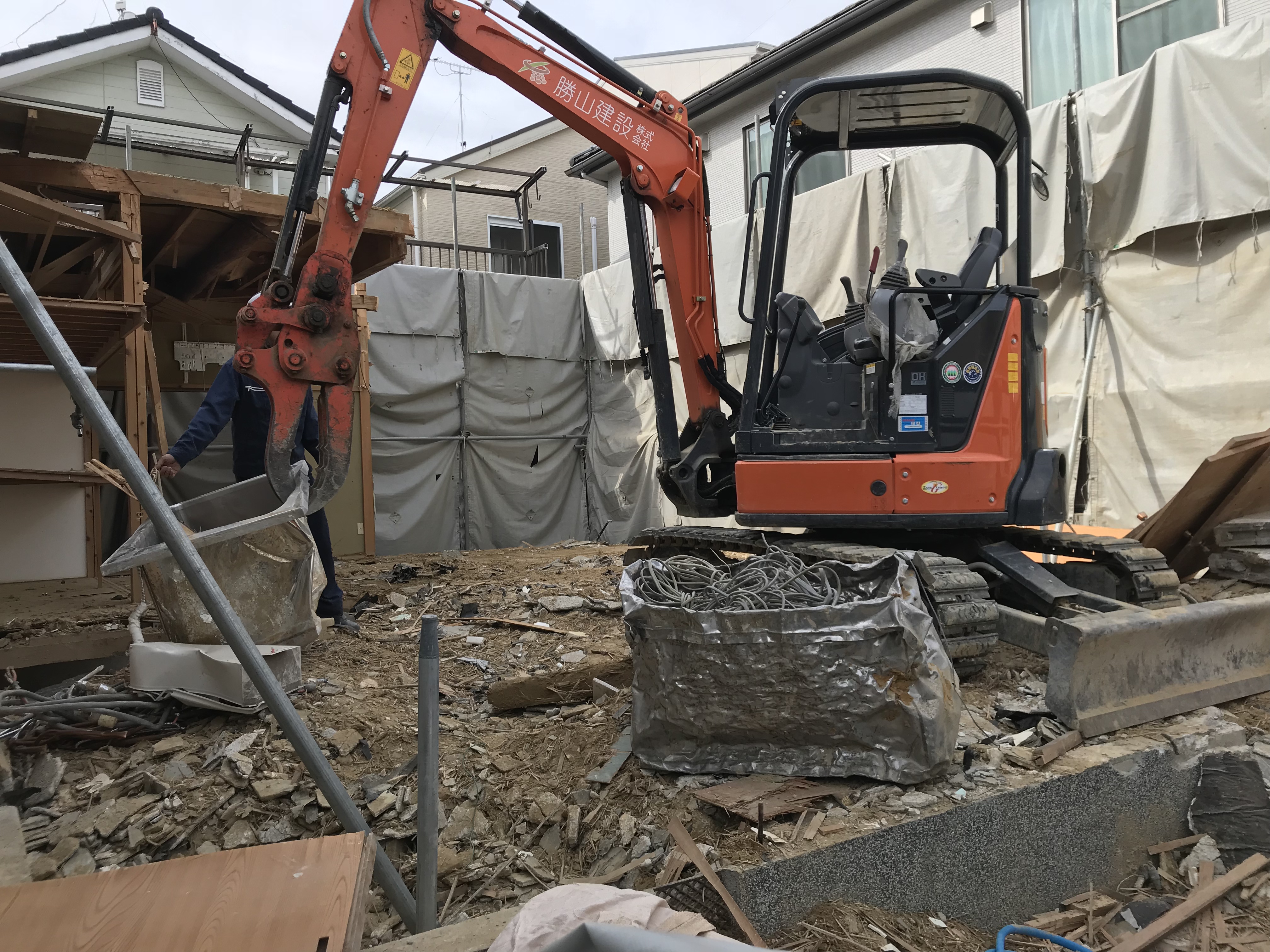

解体現場に重機が入って進み具合が加速してきました。
作業の方々もご近所さんに
「おはようございます!」
と元気よく挨拶されていたのが印象的でした。
解体は埃や音が出るので迷惑かけている事は間違いありませんが良い関係の中で完成する事を願ってやみません。
-2019.3.14-
@蜻蛉庵 (びおソーラーのある家)
昨年の災害以降 業者さんの確保に時間がかかっているようです。
解体工事も同じ理由。
着工は22日からという確定の連絡が有り工程表も送られてきたところです。
お施主さまのご近所挨拶回りも終わり 来週から解体工事がはじまります。
業務連絡!
解体工事前に生け捕り物品が有りますので事前に確認行います。
解体工事から基礎工事の間に既存樹木の剪定作業を行う事を工程に含めてください。

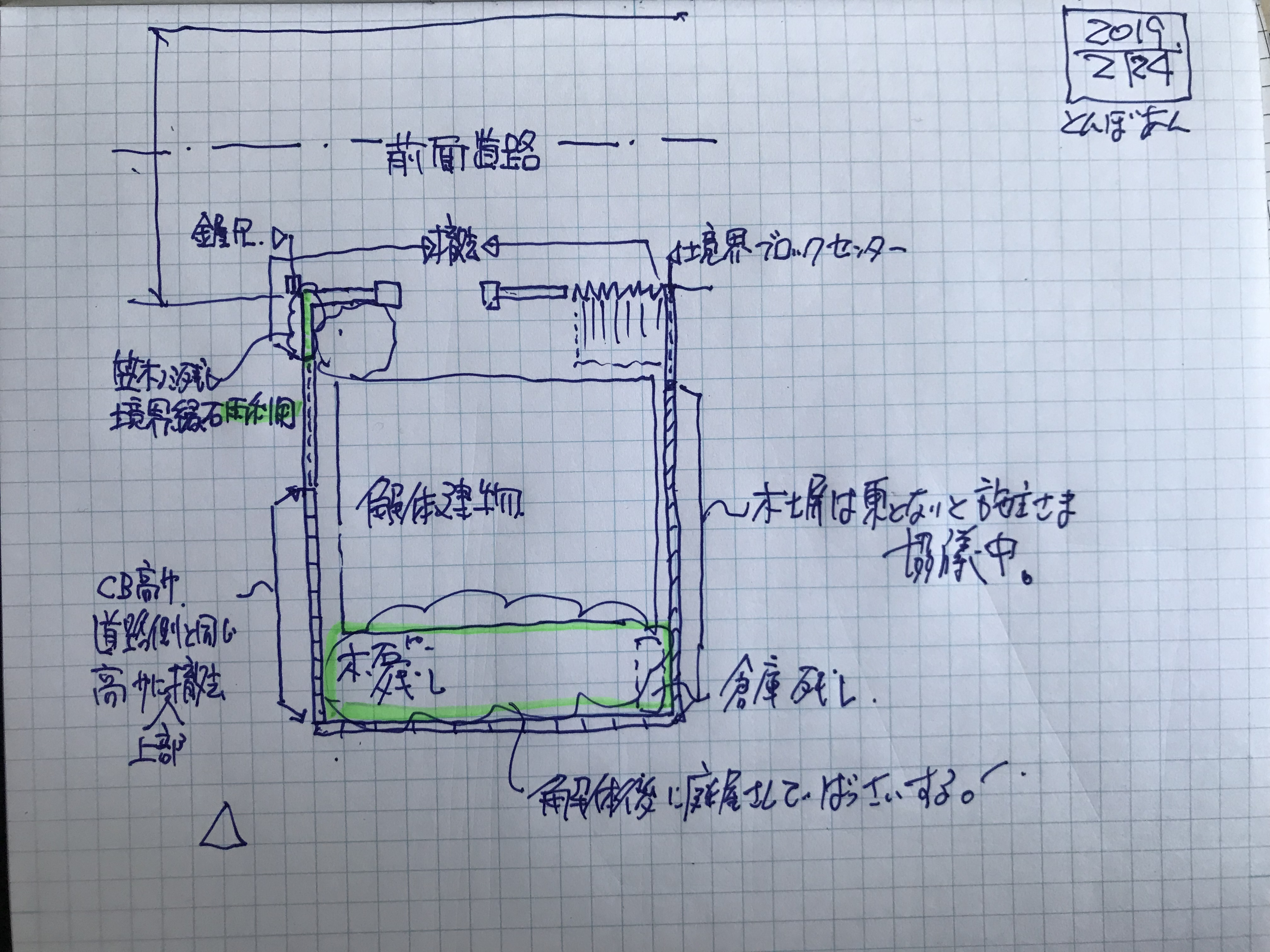

下手字でごめんなさい^^
-2019.2.27-
@蜻蛉庵(とんぼあん) 契約
工務店さんの会社にて、無事契約が済みました。
みんな笑顔の絶えない楽しい契約日でした。(いじられて大爆笑という方もいました^^;)
工務店さんの代表はムードメーカー!
場の雰囲気もうまく作られます^^(もちろん家も!)
契約後は現場へ移動し eniさんと外構の打ち合わせ。
物置は残し/南側の敷石と木々はすべて残し/北側の正面ブロックと木々は処分/給湯器、エアコンは再利用/等々と仕分け。
解体着工の日程も決まりましたので続いて工事のあいさつ回りをこれから行います。
-2019.2.16-
@蜻蛉庵 (びおソーラーのある家)
今週の蜻蛉庵 確認申請の訂正は終わり消防同意が帰ってきました。
確認済となり 着工はいつでもOKです。
その前に解体と工事契約。
それらの資料準備中。
いよいよ始まります!
-2019.2.9-
@蜻蛉庵(とんぼあん びおソーラーのある家)
実施設計の説明が終わり見積もり精査の中。
市の事前協議が済。
建築確認申請の訂正が終わりました。
準防火地域なので 消防の同意が下りれば済となります。
いよいよ契約に向けてというところ。
生け捕りうまくいくかな?
勝手が逆なのが気になる。
-2019.1.26-
@蜻蛉庵 (とんぼあん びおソーラーのある家)
急ピッチで進めていた実施設計の説明を今週末に行う予定。
その後、工事金額の再見積りを行い、工事契約へと進みます。
今年に入ってから資材の値上げ、材料が予定通りに入ってこないとの話も聞きますが消費税増税前になるといつも同じような事を聞いているような気がします。
こちらとしてはお施主様のリスクが少しでも少なくなるように努めて、進めて行く他ありません。
設計も後ひと踏ん張り 頑張っていきます!!
